全球看,海上風電已經進入大規模發展階段,根據《全球海上風電論壇2021年報告》,截至2020年底,全球海上風電累計裝機總量約3250萬千瓦。維基百科公開數據顯示,美國僅有羅德島州3萬千瓦和弗吉利亞州1.2萬千瓦兩座海上風電場在運。但美國海上風電資源十分豐富,年度技術可開發容量約20億千瓦,拜登新政府上台後宣布2030年實現3000萬千瓦海上風電裝機目標,並積極推動出台利好政策、加快項目審批進程,一批規劃項目正在推進,曾一度被特朗普政府推遲進程的美國第一座80萬千瓦大型海上風電項目(馬薩諸塞州馬沙文雅島)已於2021年3月通過環評審批。本文搜集整理美國特別是東部海域海上風電資源潛力、監管政策、開發流程、規劃階段、產業配套等情況。
海上風電資源與開發潛力
根據美國國家可再生能源實驗室(NREL)報告,美國海上風能總資源潛力為108億千瓦,即每年潛在發電量超過44萬億千瓦時,其中技術開發潛力超過20億千瓦(或實現發電量7.2萬億千瓦時)。
總體從技術上講,美國東北部,即緬因州、馬薩諸塞州、羅德島州、紐約州、新澤西州具有最好的海上風電發展潛力。南部的佛羅裏達州、德克薩斯州、路易斯安納州雖然擁有漫長的海岸線和寬廣的大陸架,但由於其海域風速較低,所以發展優勢不如東北部各州明顯。
海上風電開發情況
目前,美國海上風電開發相對活躍的地區主要集中在美國東部弗吉尼亞州—馬薩諸塞州的大西洋沿海地區。在美國太平洋沿岸、五大湖、南大西洋沿岸地區也有一些新興的海上風電項目。美國墨西哥灣地區的海上風電發展相對滯後。美國東部海岸線包括緬因州、馬薩諸塞州、康涅狄格州、羅德島州、紐約州、新澤西州、馬裏蘭州、弗吉尼亞州、俄亥俄州,其中東北部(緬因州、馬薩諸塞州、羅德島州、紐約州、新澤西州)的風速較高,風電資源較好。

圖 1 美國分區域海上風電資源儲量
已建在運項目
羅德島州布洛克島風電項目:於2016年建成投運,總裝機總容量3萬千瓦,該項目共建造了五座巨型離岸風機,單機容量為6兆瓦,由沃旭能源(Ørsted)、通用電氣和花旗集團合資開發,能夠滿足布洛克島超過 90%的用電需求。
弗吉尼亞海岸風電項目:於2020年建成投運,總裝機總容量1.2萬千瓦,該項目共建造了兩座巨型離岸風機,單機容量為6兆瓦,由沃旭能源(Ørsted)、多米尼能源集團合資開發。
前期開發項目

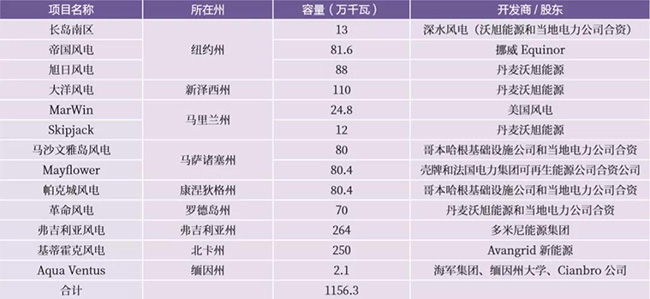

前期開發項目概況。截至2021年3月,美國東部海上風電除了已經投運的兩個項目,還有13個大型項目已經獲得海域租賃批準(表1),總規模達到1156.3萬千瓦。

表 1 美國東部正在開發大型海上風電項目情
項目開發商。美國的海上風電項目開發商主要為歐洲海上風電開發公司和當地合作夥伴組成的聯合體,包括歐洲海上風電開發商如丹麥的沃旭能源公司、挪威的Equinor公司。當地合作夥伴主要為風電接入係統所在地的電力公司,如英國電網美國公司(National Grid)、永源能源公司(Eversource)。法國電力集團子公司EDF可再生能源,還有石油行業巨頭殼牌公司也參與了美國海上風電投資建設。

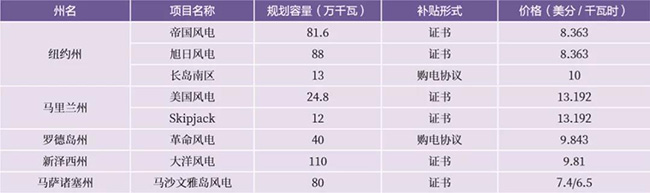

補貼方式和水平。美國海上風電項目在各州層麵有兩種獲得補貼方式:一是通過州政府取得“海上風電可再生能源證書”(OREC),出售證書獲得的收入相當於得到補貼,實際發電量在電力市場進行交易;二是與當地電力公司簽訂購電協議,相當於固定上網電價,其中就包含了對項目的補貼。從表2可以看出,美國正在開發的大部分海上風電項目選擇采用證書方式獲得補貼,證書價格在各州之間差異很大,在6.5—13.2美分/千瓦時之間,馬薩諸塞州的馬沙文雅島風電項目證書價格最低,是馬裏蘭州的一半。

表 2 美國東部各州風電補貼方式及水平
海上風電規劃項目情況

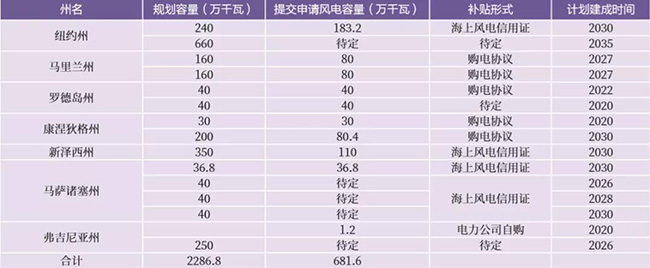

截至2019年底,美國東部沿海各州處於規劃階段的海上風電裝機容量達到2286.8萬千瓦,其中681.6萬千瓦項目已提交建設申請,如表3所示。

表 3 美國東部各州風電規劃與提交申請容量
根據美國風能協會最新報告,截至2019年底,美國聯邦租賃區域海上風電總規劃裝機容量為2600萬千瓦,主要集中在東部大西洋沿岸的紐約州、新澤西州、馬薩諸塞州、康涅狄格州、羅德島州、馬裏蘭州和弗吉尼亞州等地區,該協會預計截至2026年,項目開發商將有15個風電項目(總計約911.2萬千瓦)投入運行。
美國海上風電產業鏈發展情況
美國海上風電產業配套總體情況
海上風電產業配套的組成部分有:風機、海上變電站及海底電纜、上岸電纜、安裝及承載船隻、陸上輸電、陸上設備組裝、港口建設、施工船隻及服務、海纜分布圖繪製及地理信息服務、運行維護。在美國本土海上風電施工建設配套產業還不成熟的階段,歐洲公司聯合當地電力公司占據了美國風電開發市場中的主導地位。
美國本土工業沒有能力製造用於組裝建設風機的特種船隻,而且“瓊斯法案”限製了外國船隻在美國海域施工作業,給美國海上風電項目開發帶來不利影響。美國本土的海上風電工業配套建設還處於初期發展階段。美國除了在製造風機方麵(通用電氣公司)比較突出外,與海上風電相關的製造、安裝、運輸、基礎建設、運行維護、人工等配套資源的本土化程度都比較低,需要經曆一段時期來吸收歐洲海上風電開發和物資采購的經驗。除了風機、海上平台、構架和匯集站,海上風電項目還需將海底電纜敷設連接至沿岸的變電站,並進一步接入電網。在歐洲一般采用浮島式風機底座,但美國沿岸的水深較淺,故改為重力樁基礎。
參與海上風電產業鏈的公司情況
通用電氣和西門子在提供風機和風場的輔助設施方麵占據主導地位。海纜和匯集站方麵競爭十分激烈,參與者包括ABB、西門子、住友商事株式會社(Sumimoto)、普睿司曼(Prysmian)等,Fred Olsen Windcarrier公司擁有最好的展放海纜船隻、專業技術人員和工人。
新澤西州在新英格蘭地區及中部大西洋地區的幾個州在港口建設方麵具備優勢。新澤西州有好幾個適合海上風電配套作業的港口,特別是近期擴建的保羅斯伯勒(Paulsboro)下遊港口,是近50年第一個位於特拉華(Delaware)河流上遊的海運港口;康涅狄格州聯合開發商沃旭能源共同開發建設了新倫敦港口;紐約州則投資2億美元用於擴建該州的沿海港口,便於海上風電配套作業;葡萄園開發商在羅德島州建設了布裏奇波特港口。布裏奇波特港口和新倫敦港口都是理想的海上風電開發配套作業港口,因為在通往這些的港口的水道上都沒有橋梁,使得大型運輸船隻出入港口時不受高度方麵的限製。
例如,羅德島州的布洛克島風電項目是以EPC總包方式完成的,其中大型石油天然氣總包公司以及大型海洋基礎設施承包商都紛紛參與海上風電競標。如:SNC—蘭萬靈集團(SNC-Lavalin)嘉科工程公司(Jacob)、殼牌、Quanta公司、美國福陸公司(Fluor)、麥克德莫特國際(Mcdermott)、博威工程顧問有限公司(Black&Veatch)、Petrafac等。布洛克島海上風電項目風機由通用電氣公司供貨,通用電氣也同時負責風機投運後15年內的運行維護工作。風機的鋼構架由海灣島製造公司(Gulf Island Fabrication)負責生產,專業潛水服務公司(Specialty Diving Services)負責組裝。整個風機的基礎安裝建設由Weeks Maring和Manson兩家公司組成的合資公司負責完成。陸上和水下環境影響評估報告由Tech Environmental公司完成。施工監理由Tetra Tech負責。海上保修檢驗服務由LOC休斯頓公司負責。
美國海上風電發展前景展望

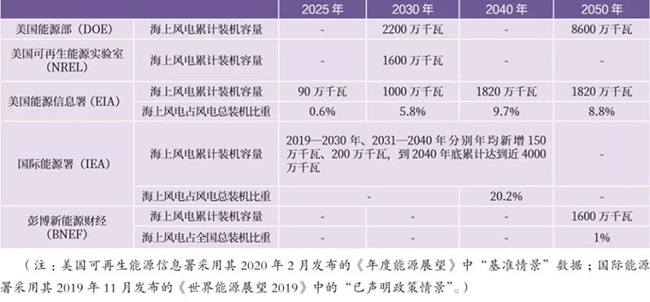

對比美國能源部(DOE)、美國可再生能源實驗室(NREL)、美國可再生能源信息署(EIA)、國際能源署(IEA)、彭博新能源財經(BNEF)等五家機構最新研究成果(表4)可以看出,各家機構關於美國未來海上風電發展規模的預測結果差異很大,總體判斷是:2030年將成為海上風電大規模開發的黃金拐點。隨著拜登新政府2030年裝機目標正式公布,未來十年美國海上風電項目的開發進程有望進 一步提速。

表 4 有關機構對美國海上風電發展規模預測
來源:全球能源互聯網資訊 北極星風力發電網訊
